Standal - Für den Neubau eines Löschwassertanks führte die SFS International GmbH einen umlaufenden Spundwandverbau aus. Insgesamt wurden 477,6 m² Spundbohlen (12 m Länge) eingebracht.

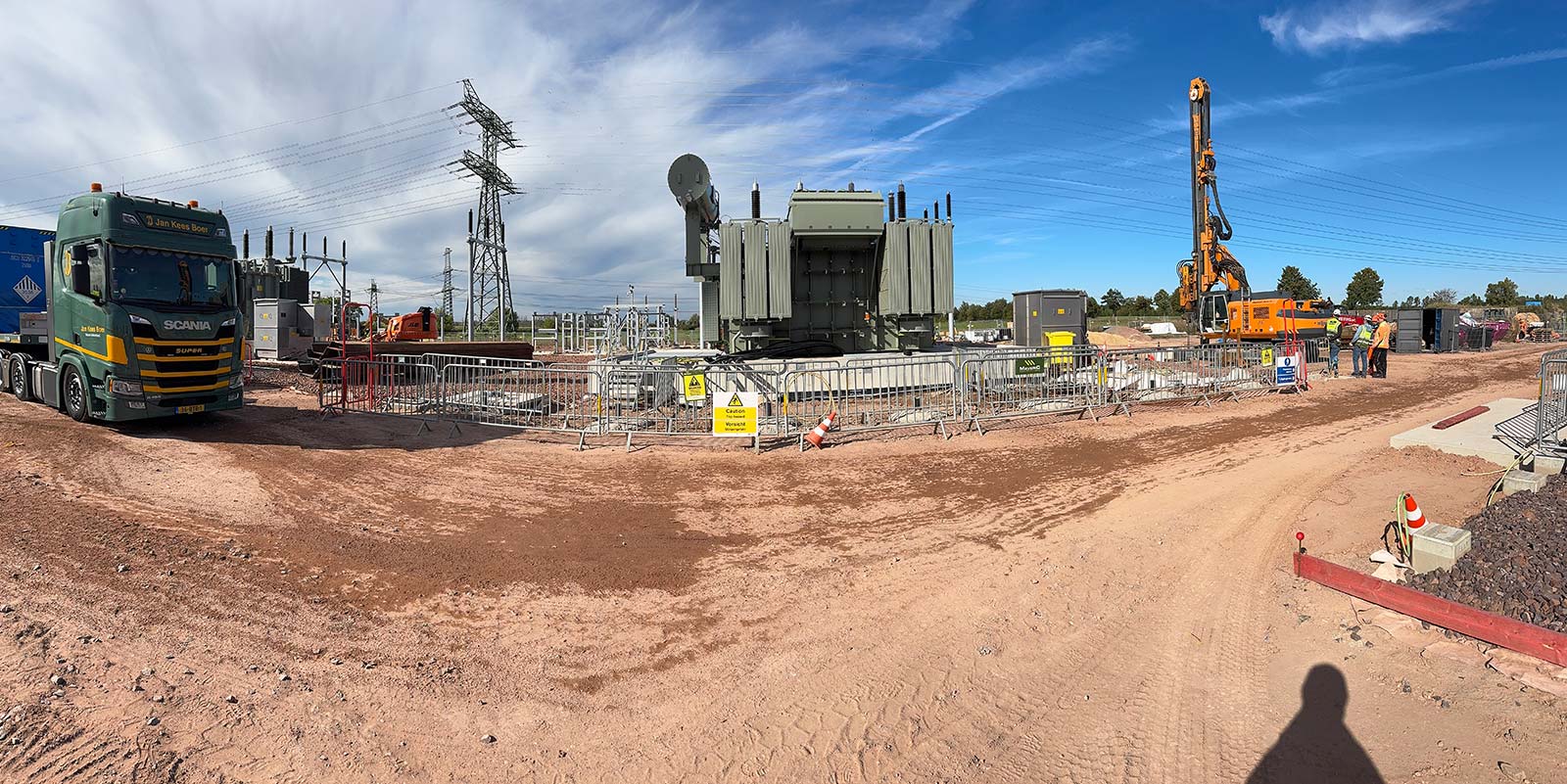

Im Rahmen des Neubaus eines Batteriespeichers in 39576 Standal wurde die Errichtung eines Löschwassertanks mit einem Fassungsvermögen von 100 m³ geplant. Für die Herstellung der Baugrube wurde die SFS International GmbH mit der Ausführung eines umlaufenden Spundwandverbaus beauftragt.
Projektumfang und Ausführung

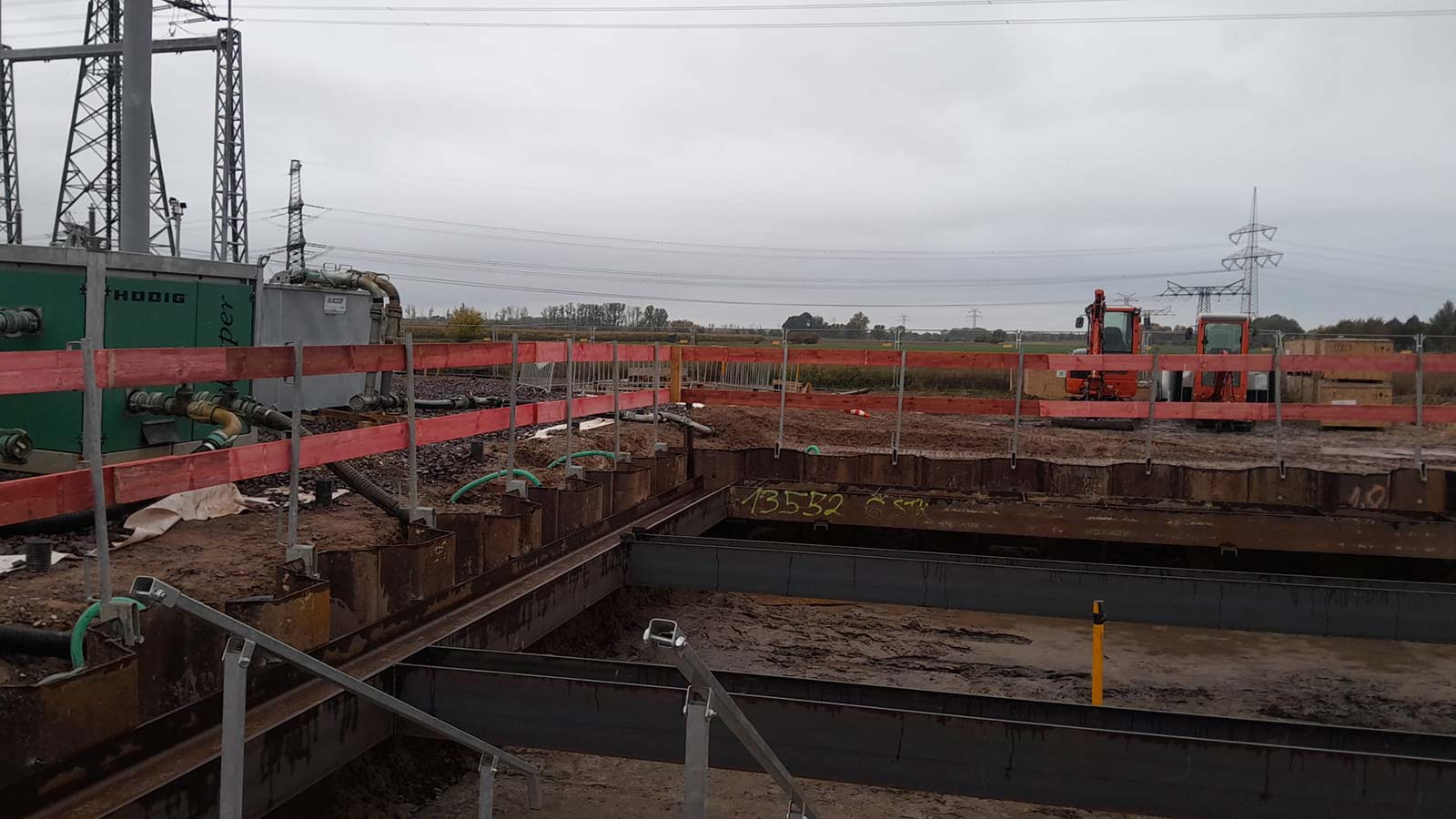

Der Spundwandverbau wurde mit den Abmessungen 11,4 x 9 m ausgeführt. Die Arbeiten umfassten:

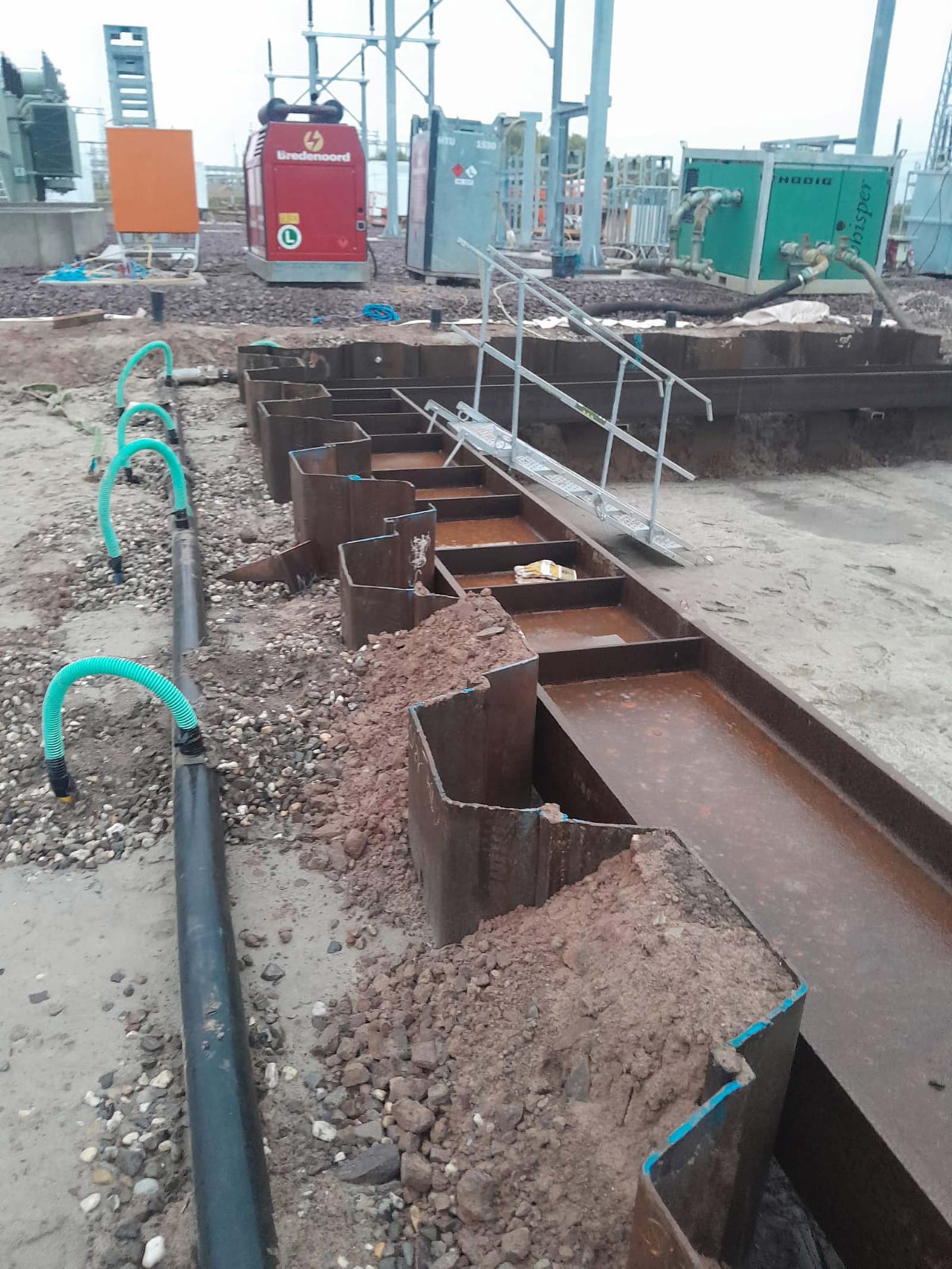

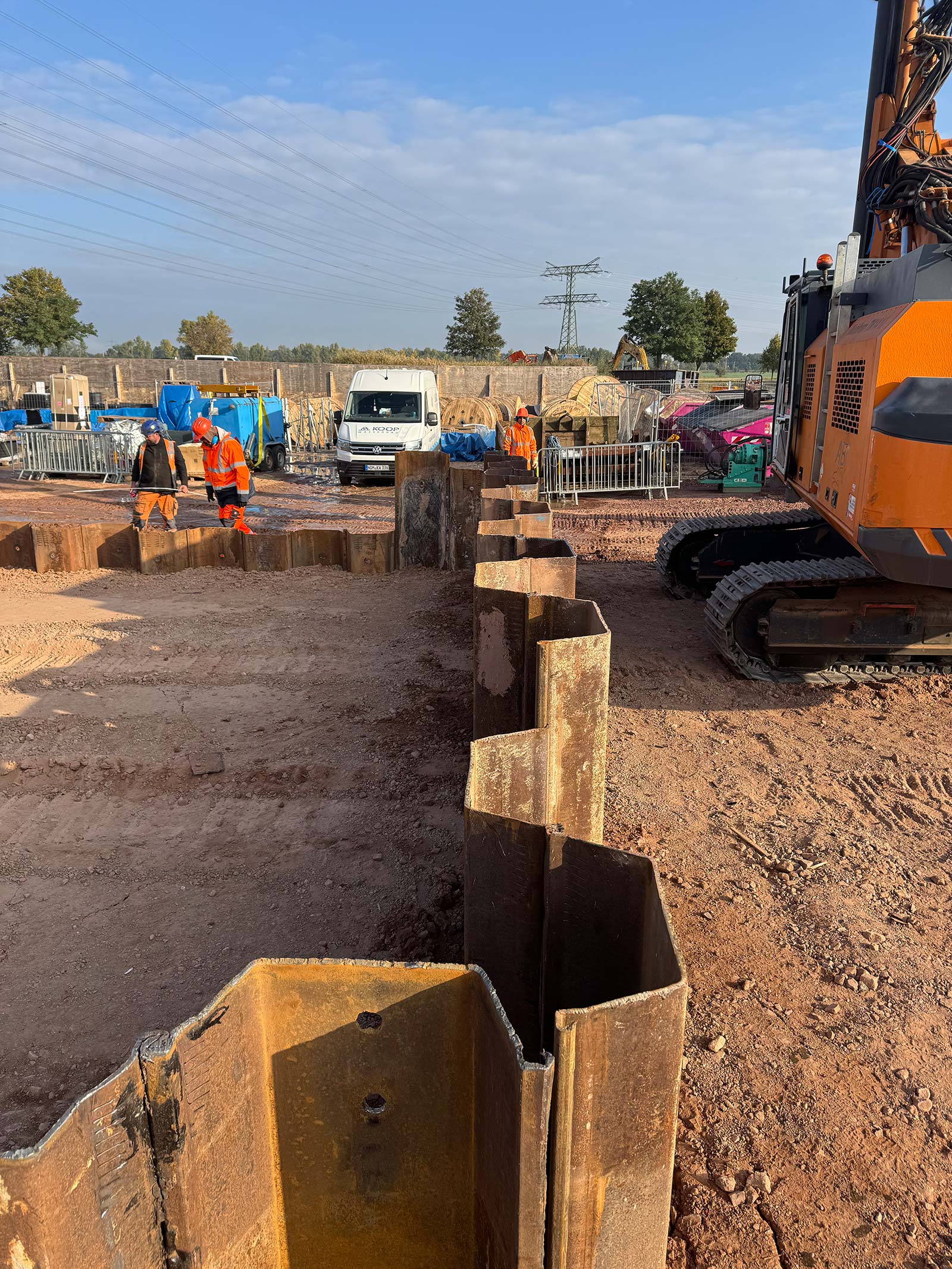

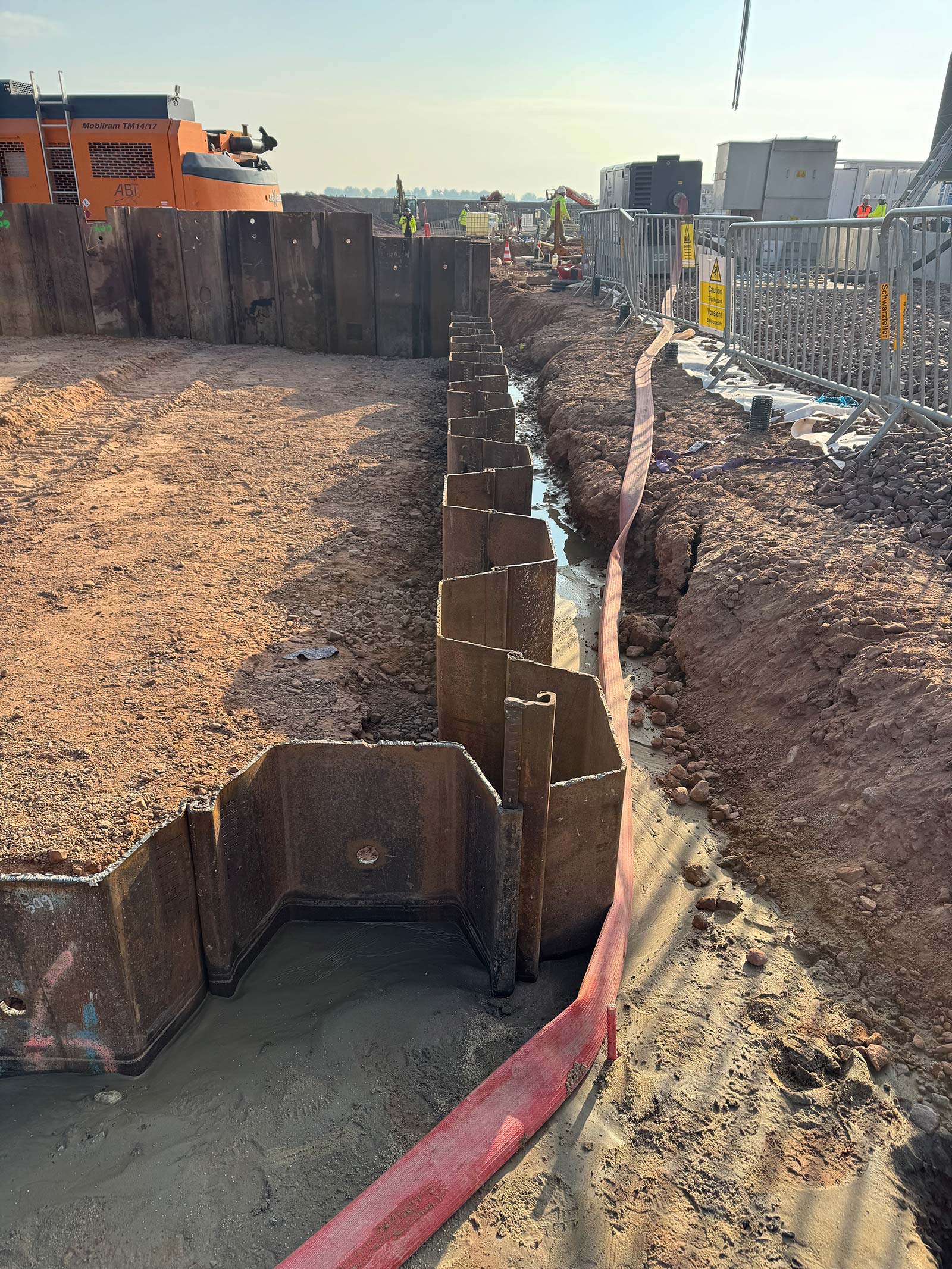

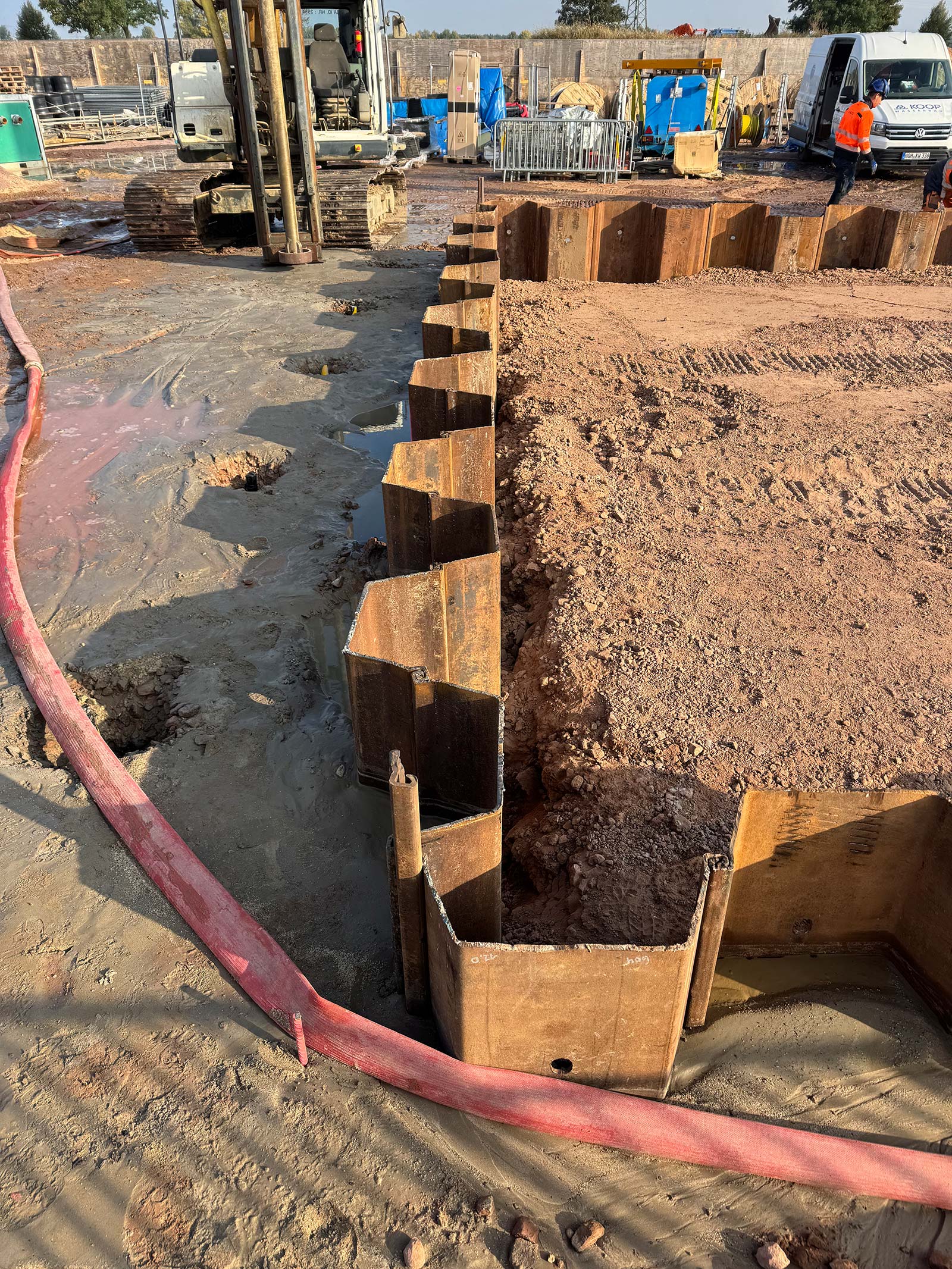

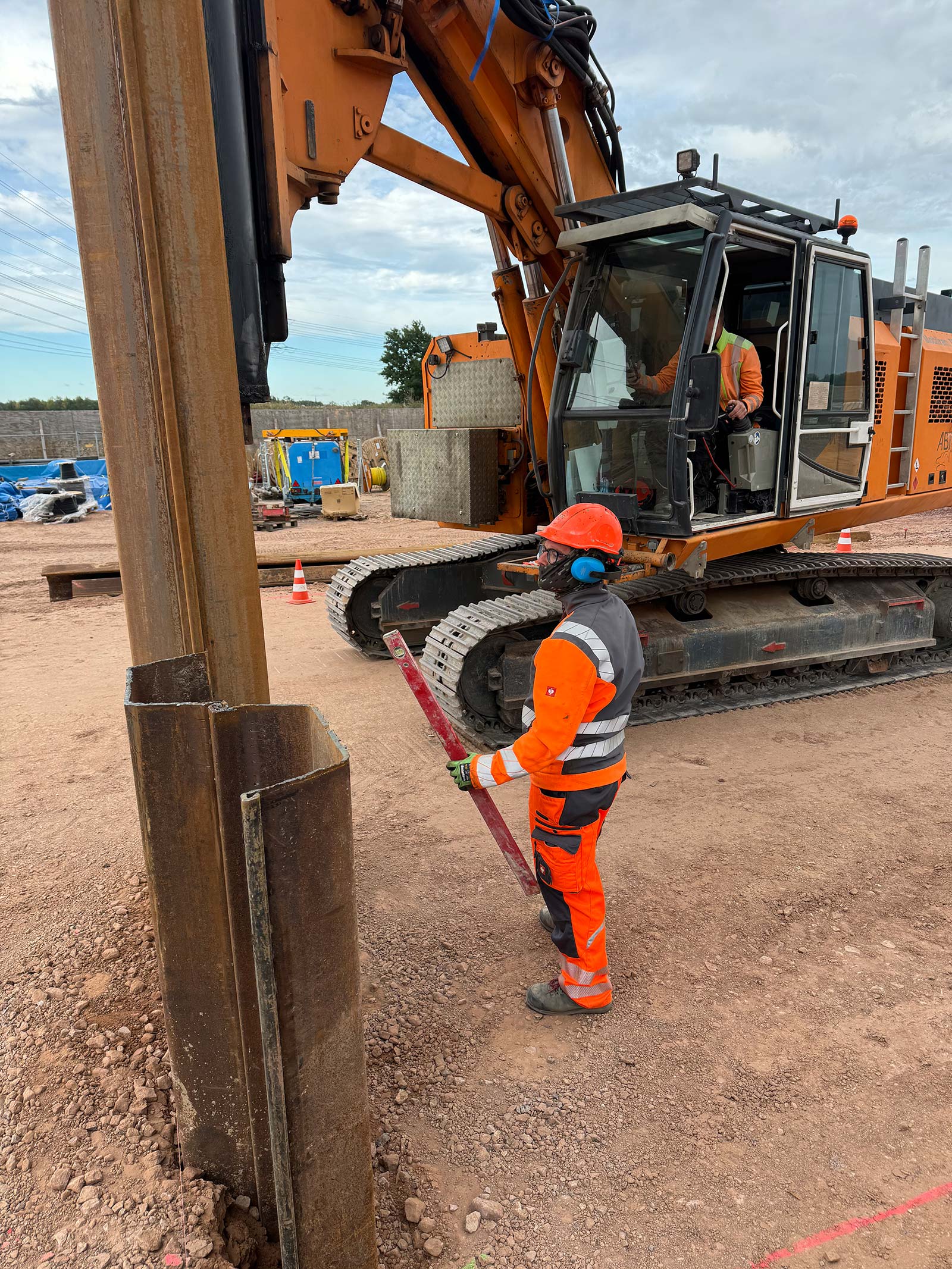

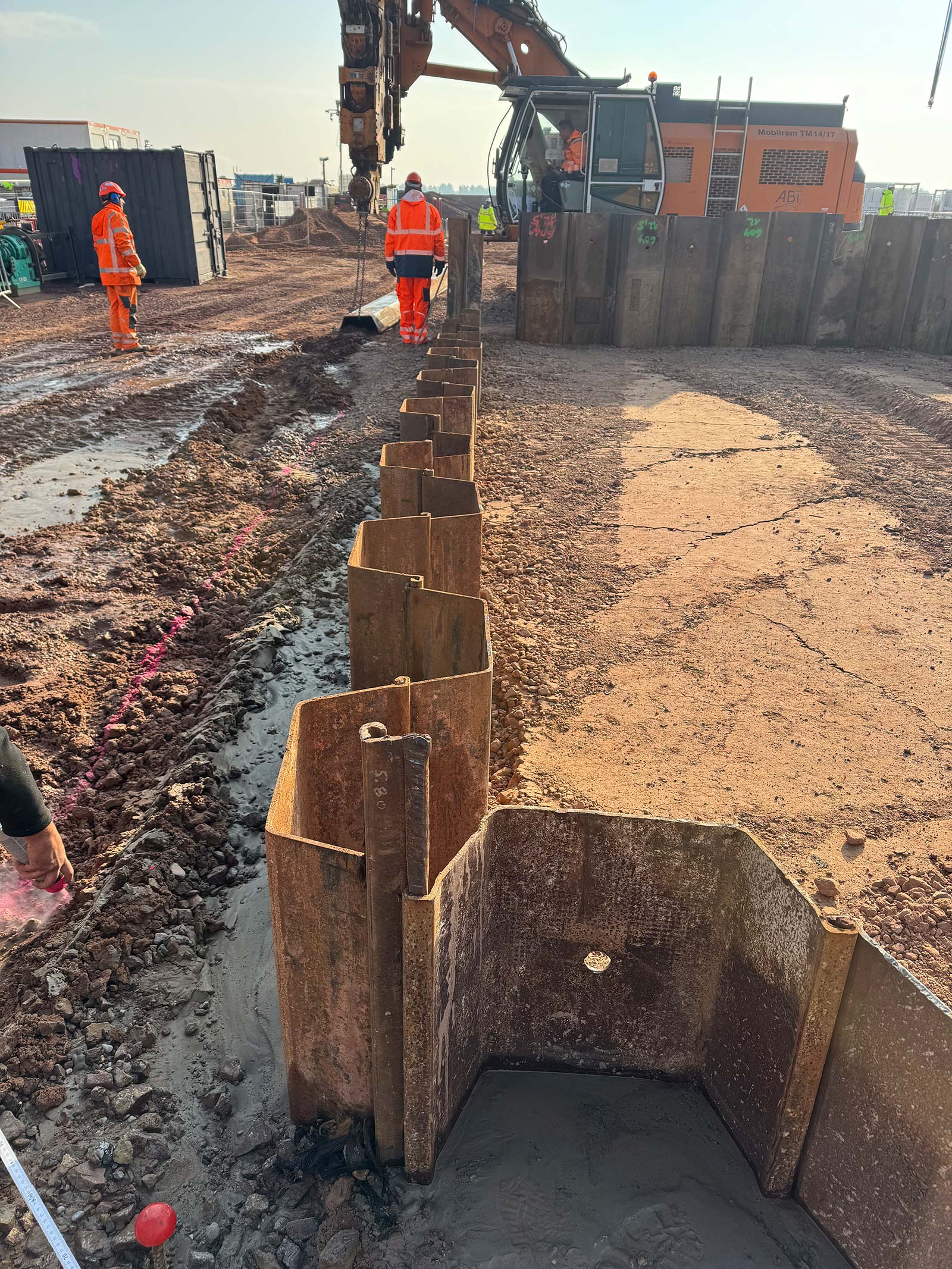

Vorbohren und Einrütteln von Spundbohlen, Länge 12 m, Gesamtgewicht 58,45 t / 477,6 m² Spundwandfläche

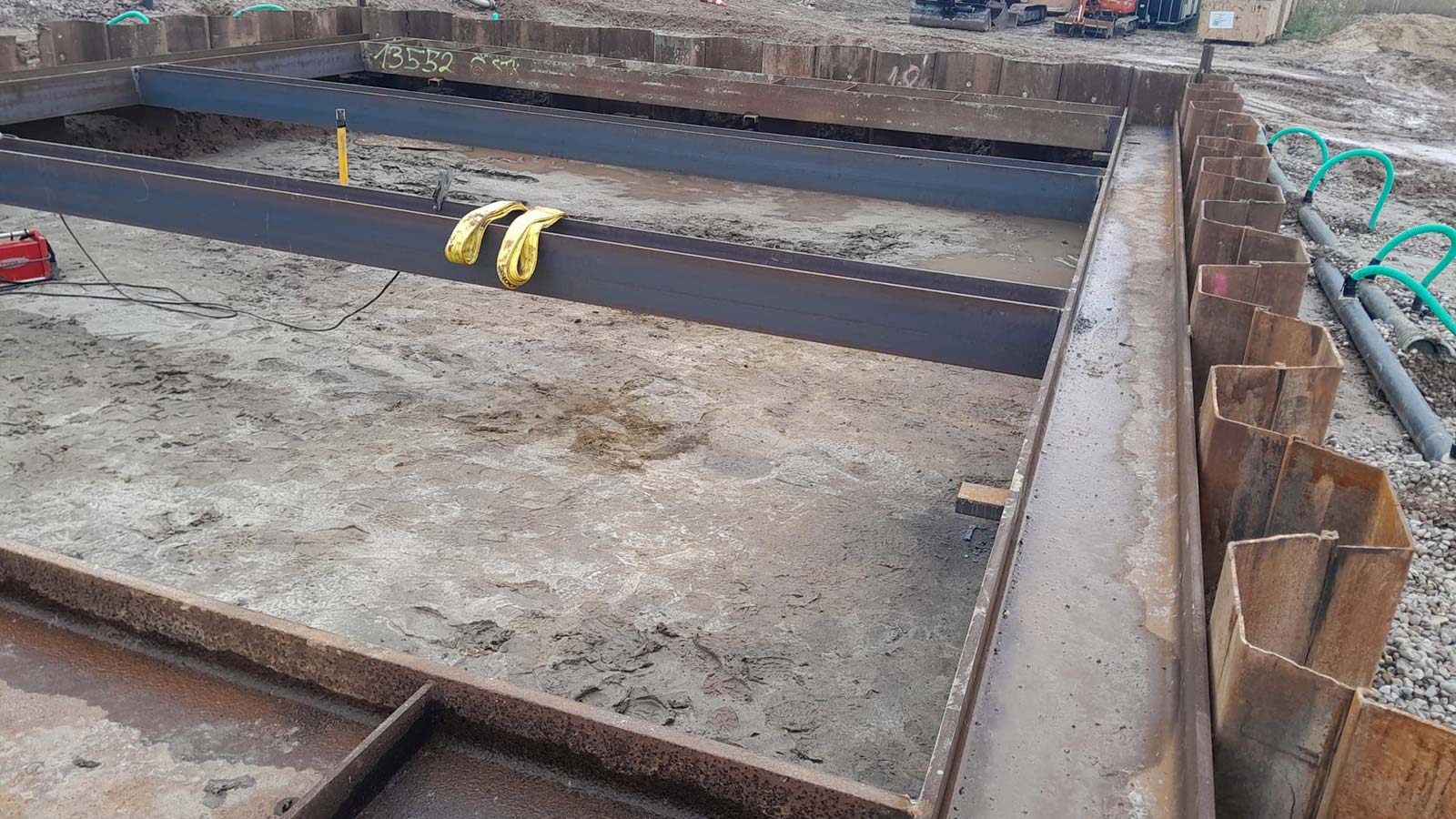

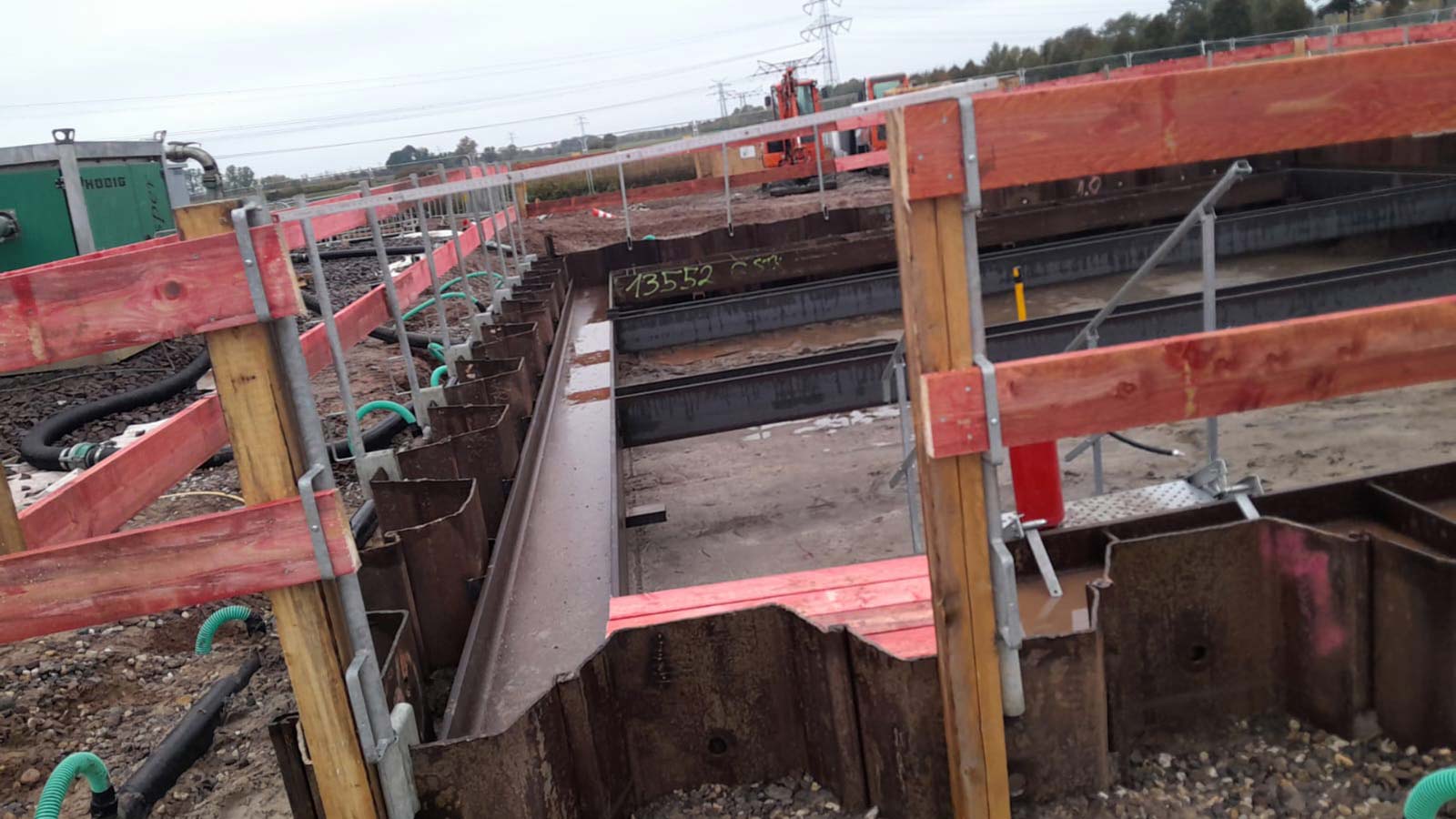

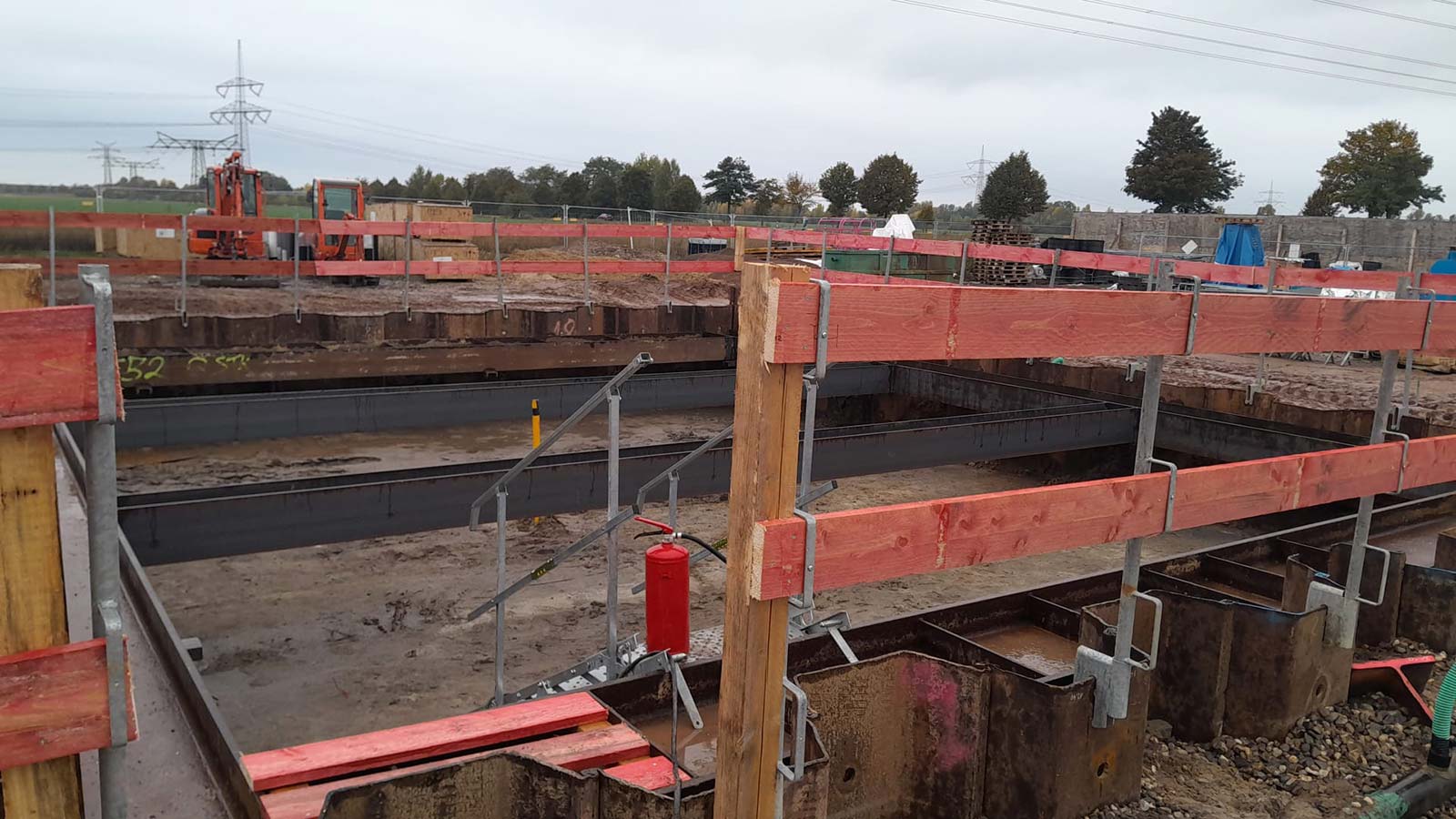

Einbau von Gurtung und Aussteifung (10,46 t)

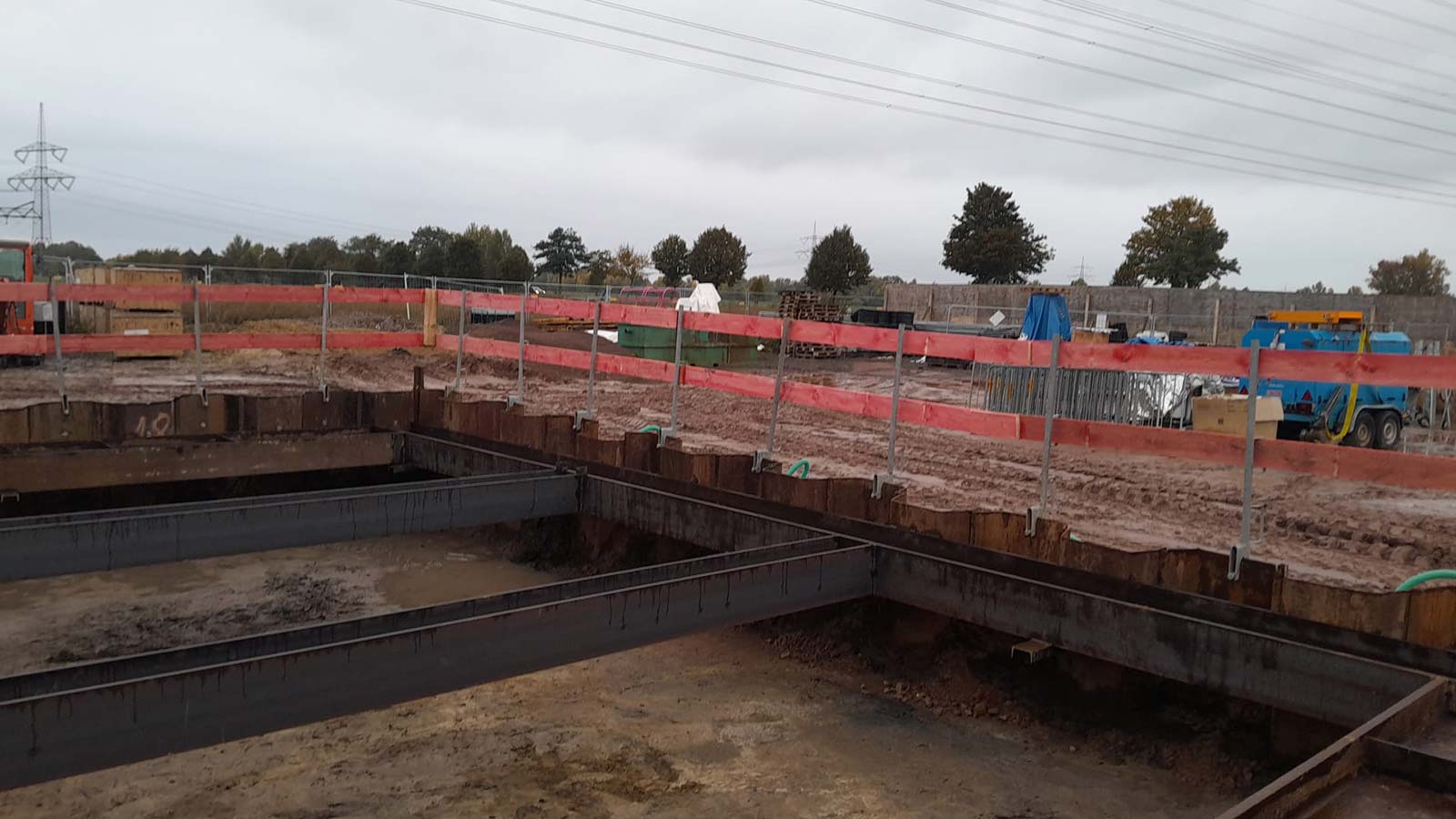

Einbau einer Absturzsicherung (41,84 lfdm)
EINGESETZTES GERÄT:

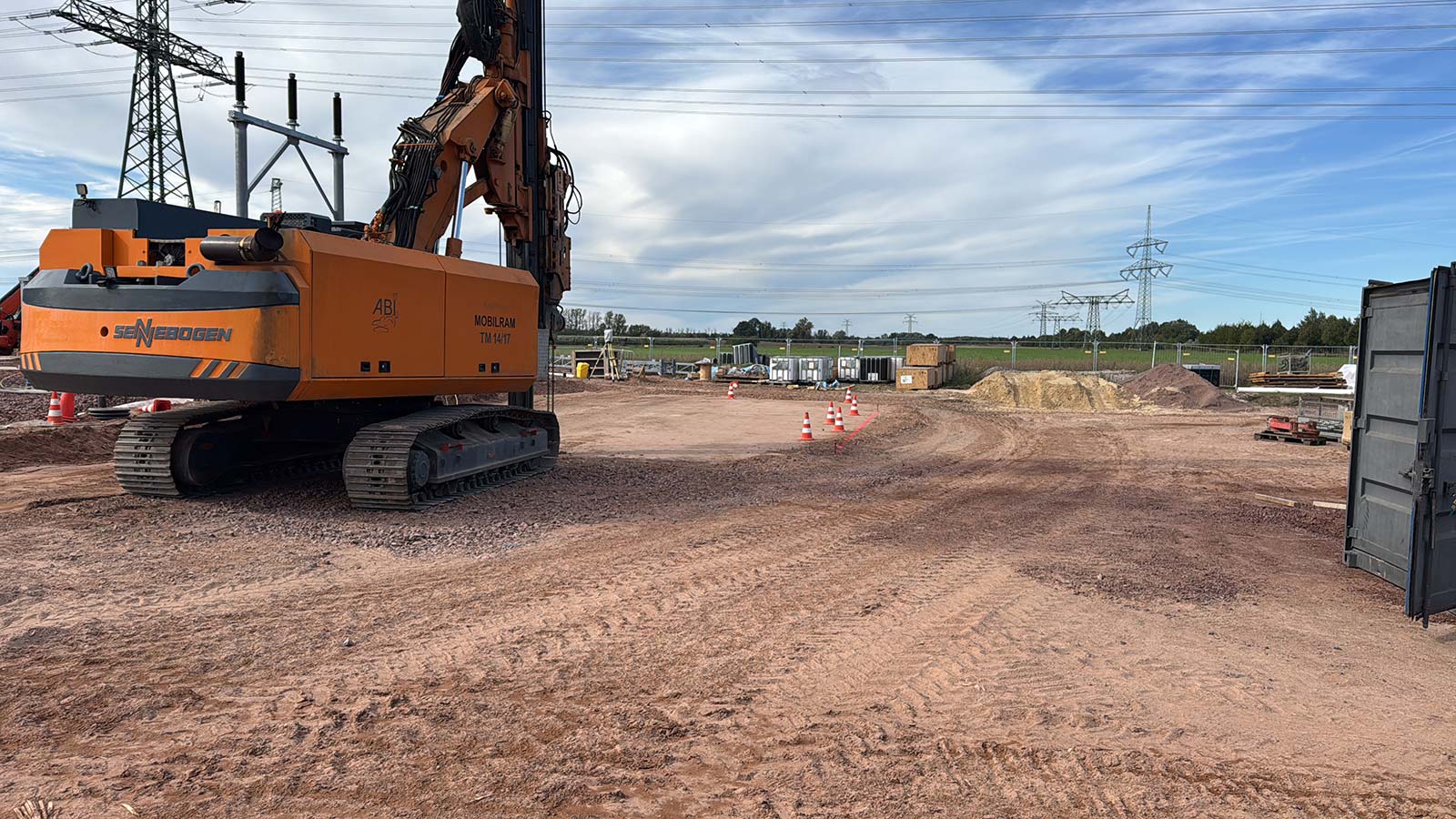

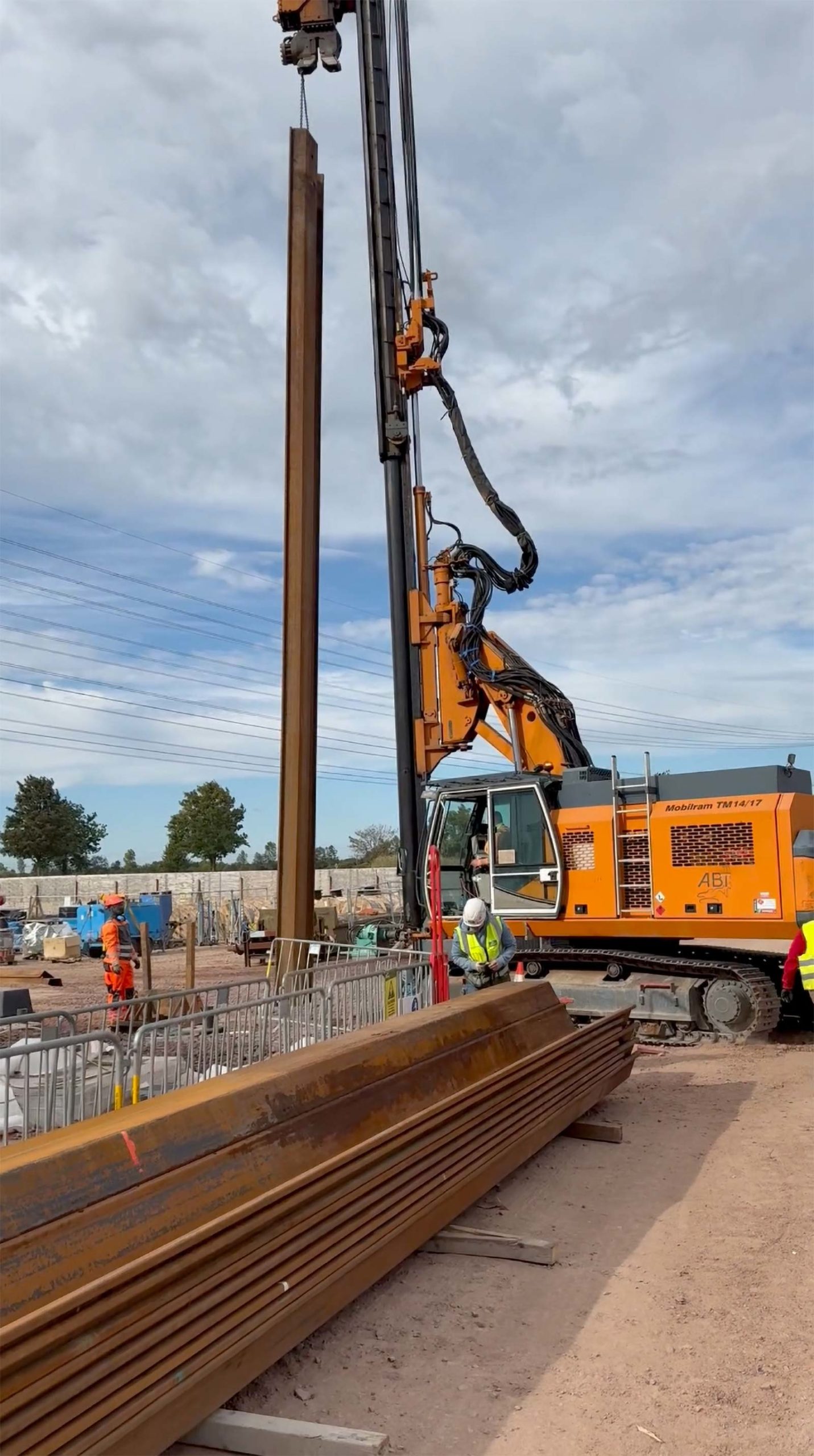

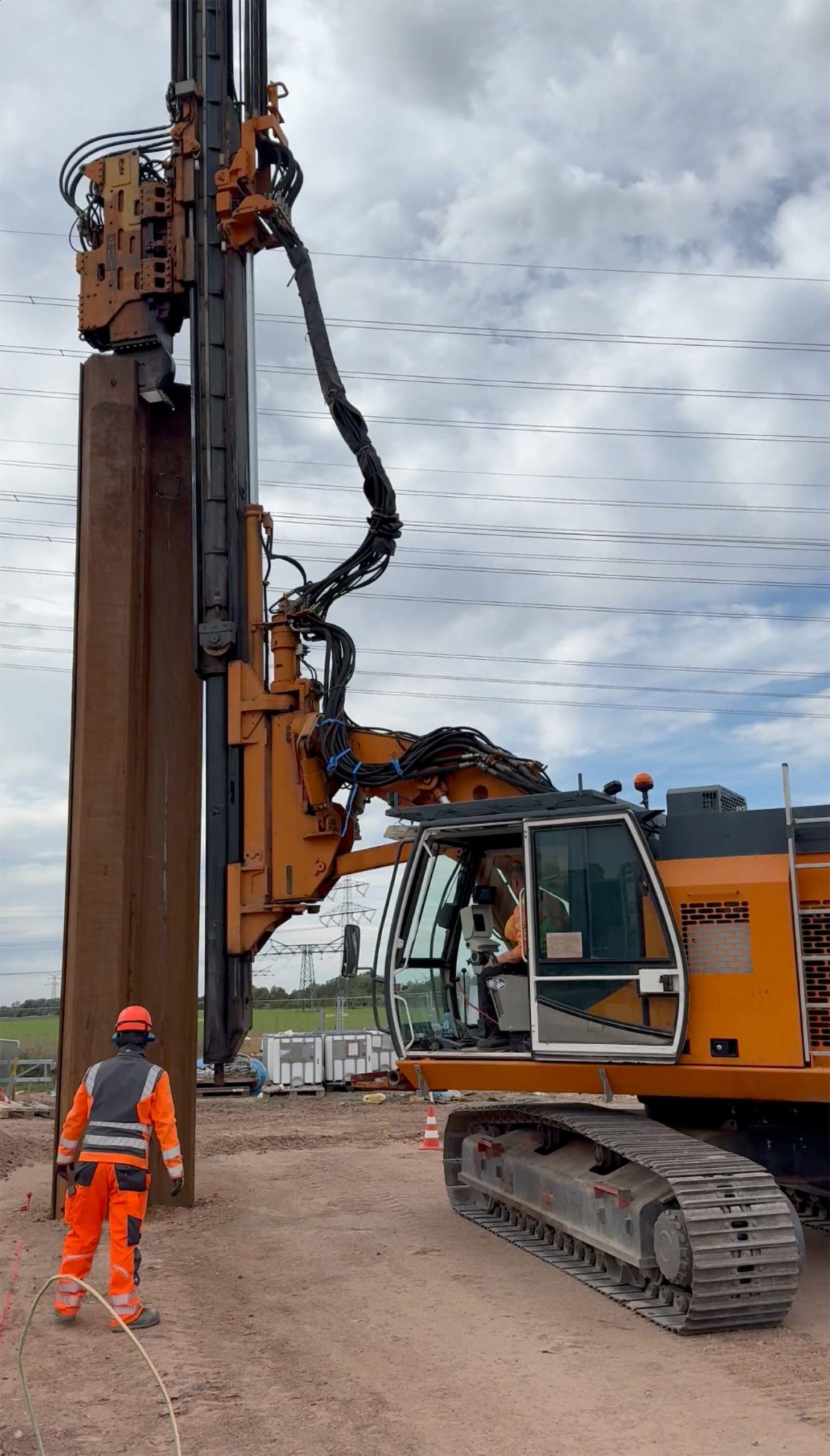

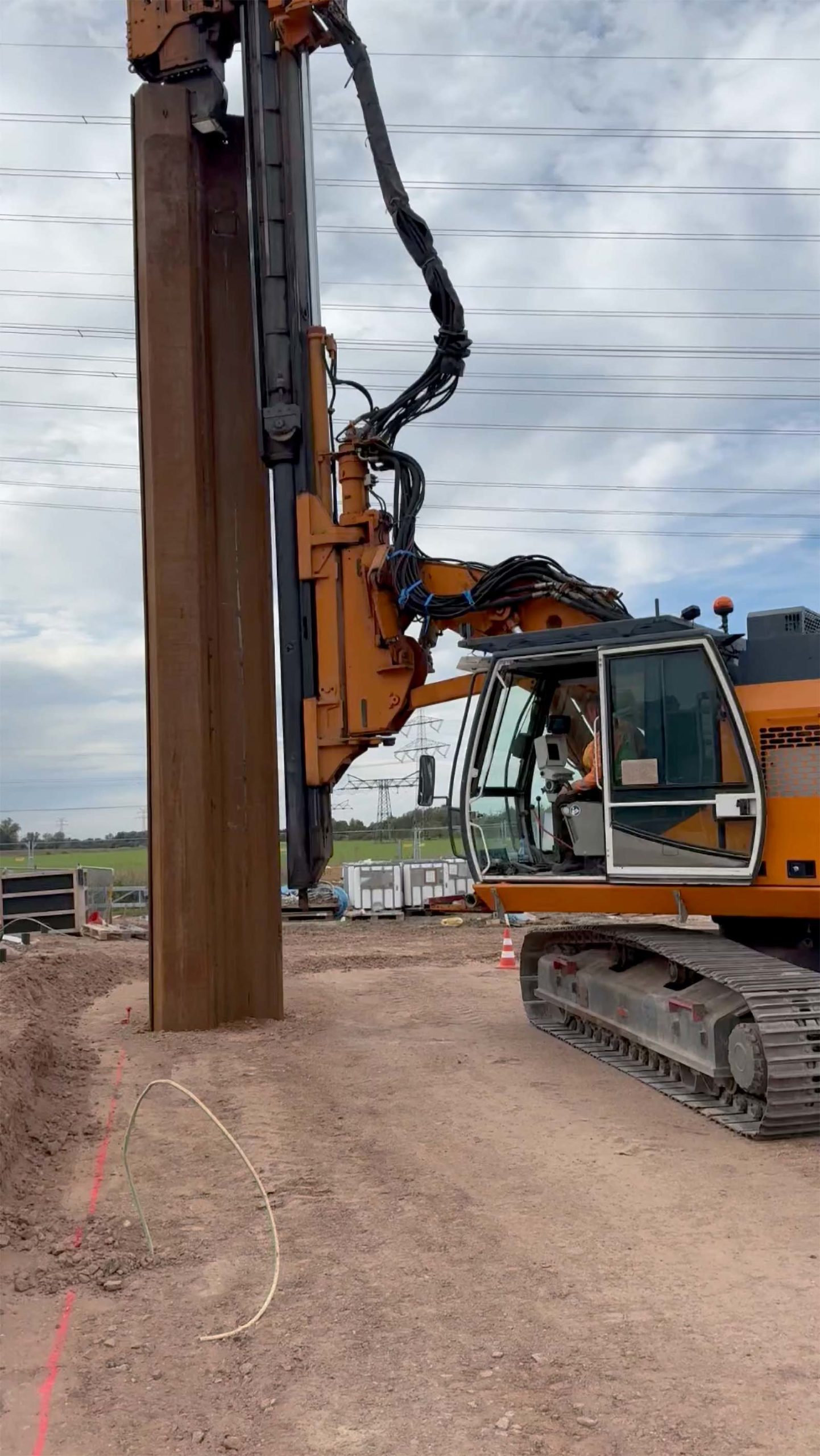

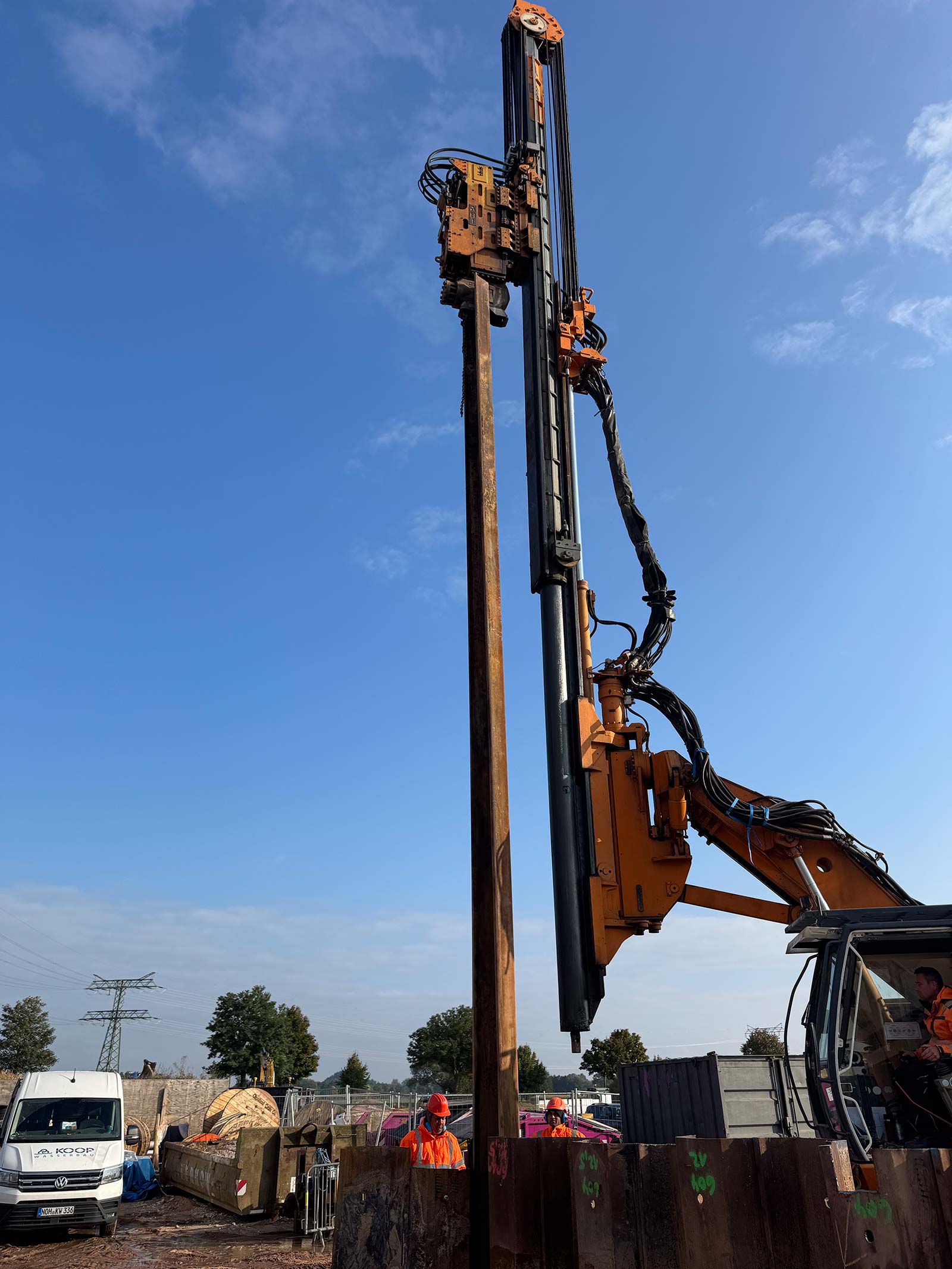

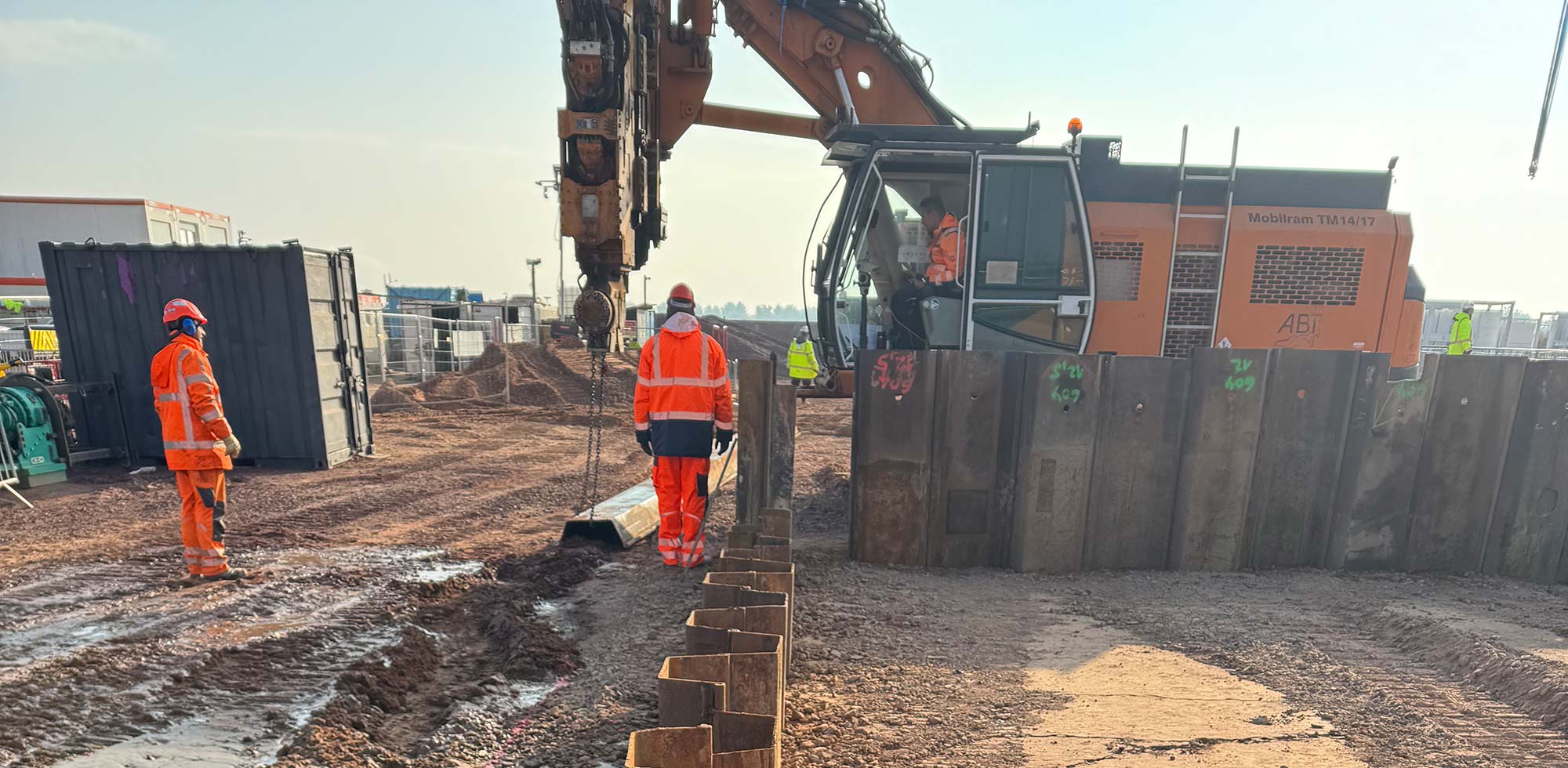

Teleskopmäkler ABI TM 14/17
ZEITRAUM DER BAUARBEITEN:
25.9.-09.10.2025
LEISTUNG:
Bau-Ausführung
